VMware迁移到KVM,Oracle/域控/SQLServer这些特殊系统怎么迁?

来源:百家号 2026-05-18

  关键词:VMware迁移Oracle、OracleRAC迁移方案、Windows域控迁移、SQLServer迁移KVM、VMware特殊系统迁移

  适用读者:正在规划VMware迁移的DBA/系统管理员/IT架构师

  一、通用虚拟机能迁,特殊系统卡住了

  VMware迁移的通用流程已经比较成熟——用迁移工具做增量同步+割接切换,通用虚拟机可在分钟级停机窗口内完成迁移。但真正让迁移项目陷入僵局的,不是那200台通用业务虚拟机,而是以下这几类「特殊系统」:

  • Oracle数据库(单机和RAC)——数据一致性要求严格,RAC还涉及共享存储和集群重建

  • Windows域控(Active Directory)——域控迁移不当会导致全域认证失败,影响面波及全公司

  • SQLServer集群(AlwaysOn/Mirror/故障转移群集)——高可用架构迁移需要保持集群关系

  • MySQL主从/多主架构——主从复制链路在迁移过程中需要保持或重建

  • 老旧操作系统(Windows2008/CentOS5/RHEL5)——驱动兼容性和启动修复是关键挑战

  这些系统通常是企业的核心业务支撑,迁移风险高、停机代价大,据Gartner预测,到2028年成本问题将促使70%的VMware客户迁移50%的虚拟工作负载——但即便如此,不少企业仍因这几类特殊系统不敢动而选择继续续费。

  本文逐一给出每类系统的迁移方案选择、操作要点和踩坑提醒。

  二、Oracle数据库迁移:三种方案怎么选

  Oracle是VMware迁移中技术复杂度排名靠前的系统。根据架构不同(单机vsRAC)和业务要求不同(停机窗口长短),有三种迁移方案可选:

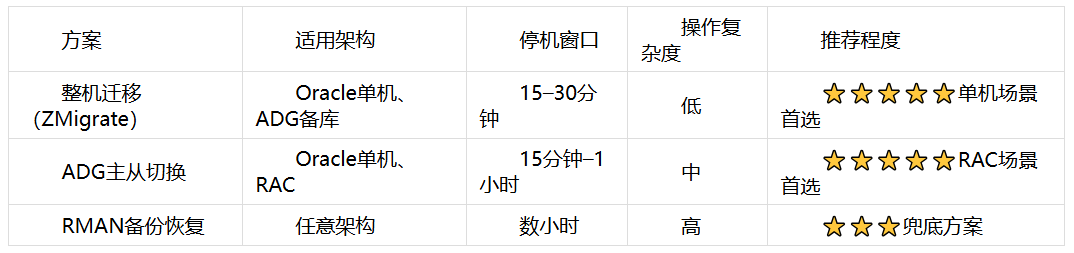

  方案对比速查表

  方案一:整机迁移(Oracle单机推荐)

  适用范围:单节点Oracle、ADG架构的备库、只使用文件系统(未使用裸设备或ASM)的Oracle。

  操作流程:

  1. 部署ZMigrate迁移管理云主机和中转网关

  2. 无代理或有代理方式创建复制任务,推荐快照模式

  3. 全量复制完成后,设置周期性增量同步

  4. 割接窗口:停止数据库业务访问→手动执行*后一次增量→执行切换→启动数据库实例→修改监听配置→测试应用连接

  关键注意事项:

  • 如果迁移后保留源库IP:15–30分钟即可完成,应用连接无需更改,目标库可能仅需修改hosts

  • 如果迁移后使用新IP:1小时甚至数小时,主要耗时在各应用系统的连接配置修改

  • 割接前建议通过关闭监听或修改网络路由等方式软性隔绝源库访问,不建议直接关闭实例

  • 割接完成后必须继续隔绝源库访问,避免访问错乱导致数据污染

  方案二:ADG主从切换(OracleRAC推荐)

  适用范围:OracleRAC架构、希望迁移后改变架构(如单节点变RAC、RAC变单节点)、不便于整机迁移的场景。

  操作流程(ADG方案依赖客户方DBA实施能力,云轴科技ZStack提供基础设施支持):

  1. 修改源库配置,准备作为ADG主库

  2. 目标平台创建云主机(RAC场景需2台+SCSI共享磁盘),安装同版本Oracle软件,配置ADG备库

  3. 源机使用RMAN执行duplicate for standby,等待复制完成

  4. 从库打开recover功能,持续数据同步

  5. 割接窗口:停止业务访问→执行主从切换命令→修改目标库配置→测试应用连接

  关键注意事项:

  • 需要客户方DBA配合,配置过程可能涉及停监听操作,数据库访问会被短暂中断

  • 复制和实时同步过程需不定时监控进度和状态

  • 可能需要调整源库备份和清理归档日志的频率

  • RAC场景割接时间:使用源库VIP/SCAN约30分钟–1小时;使用新IP可能达数小时

  • 割接完成后若不需要ADG,建议删除ADG配置参数,避免alertlog日志膨胀

  方案三:RMAN备份恢复(兜底方案)

  适用范围:Oracle任意架构均适用,但操作繁琐、停机时间较长,仅在前两种方案不适用时选择。

  操作流程:

  1. 目标平台创建云主机,安装同版本Oracle

  2. 源库执行RMAN level0全量备份,目标库使用备份集restore

  3. 源库持续定期执行level1差异增量备份并传到目标库

  4. 目标库持续注册新备份集并执行recover

  5. 割接窗口:执行*后一次增量备份→目标库恢复→修改配置→测试连接

  关键注意事项:

  • 停机窗口主要取决于*后一次增量备份恢复时间,可能达数小时

  • 可通过对目标共享磁盘和本地盘拍快照的方式进行阶段性数据验证

  三、Windows域控迁移:不能直接整机搬

  Windows域控(Active Directory)是VMware迁移中影响面较大的系统——域控迁移出问题,全公司的用户认证、组策略、DNS解析都会受到影响。

  为什么域控不能简单地整机迁移?因为域控之间通过AD复制保持数据一致性,直接整机迁移可能导致USN回滚(Update Sequence Number rollback),从而破坏域复制关系。

  推荐方案:建立辅助域控+整机迁移原有域控

  操作流程:

  1. 在目标ZStack平台上新建一台辅助域控DC3,加入现有域并完成AD复制同步

  2. 使用ZMigrate无代理方式对源端DC1和DC2建立复制任务,设置每日增量

  3. 割接窗口:关闭源端DC1/DC2→在目标平台拉起DC1和DC2的迁移目标机→验证域复制状态→网络切换

  4. 确认域控功能正常后,按需处理DC3(保留或降级)

  关键注意事项:

  • DC3(辅助域控)的作用是在迁移过程中保持域服务可用性,即使源端域控关闭,DC3可以临时接管认证请求

  • 割接后必须验证AD复制状态(使用repadmin/replsummary命令)

  • 如果域控同时承担DNS角色,需确认DNS区域数据已完整复制到目标环境

  • 建议在非工作时间执行割接,避免用户认证中断影响业务

  四、SQLServer集群迁移:按架构选方案

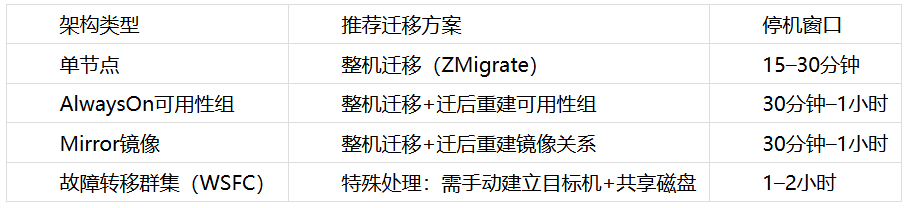

  SQLServer的迁移方案取决于其高可用架构类型:

  故障转移群集(WSFC)的特殊处理

  1. 这是SQLServer迁移中复杂度较高的场景,因为涉及Windows故障转移集群+共享磁盘:

  2. 手动在目标平台建立Windows1和Windows2两台云主机,并建立SCSI共享磁盘(共享磁盘迁移流程建议在POC阶段专项验证)

  3. 在源端Windows1和2中安装ZMigrate客户端

  4. Windows1的复制任务指定复制共享磁盘数据;Windows2的复制任务跳过共享磁盘(避免重复复制)

  5. *后一次增量复制前,严格保障源端无业务写入

  6. 目标机开机后,需要打开所有网卡并确认更新网卡配置

  7. 可能需要手动确认故障转移集群中的网卡选择、集群网段/监听配置、共享存储online状态

  关键注意事项:

  • 环境中的源端和目标端Windows都需要能与域控通信

  • CSVFS卷只能进行全量或差异量复制

  • 割接完成后,保障除数据库实例外所有集群资源状态online,再手动拉起数据库实例

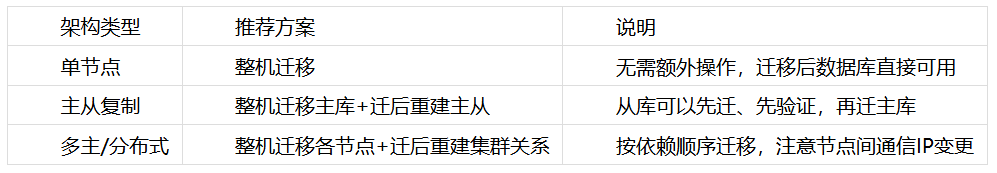

  五、MySQL迁移:整机迁移*省事

  MySQL的迁移相对Oracle简单——单节点和主从架构推荐直接整机迁移。

  操作流程(与通用虚拟机迁移基本一致):

  1. ZMigrate创建复制任务(无代理或有代理均可)

  2. 全量复制→周期性增量同步

  3. 割接:停止业务→*后一次增量→切换→检查数据库状态→测试应用连接

  关键注意事项:

  • 主从架构:先迁从库验证,确认无问题后再迁主库,降低风险

  • 使用源库IP割接:15–30分钟;使用新IP:需要修改各应用连接配置

  • 割接完成后隔绝源库访问,避免数据污染

  六、老旧操作系统迁移:用冷迁移兜底

  Windows2008/CentOS5/RHEL5等老旧系统是迁移项目中的高风险环节——驱动兼容性问题、内核版本过低导致的启动失败,是常见的阻断性故障。

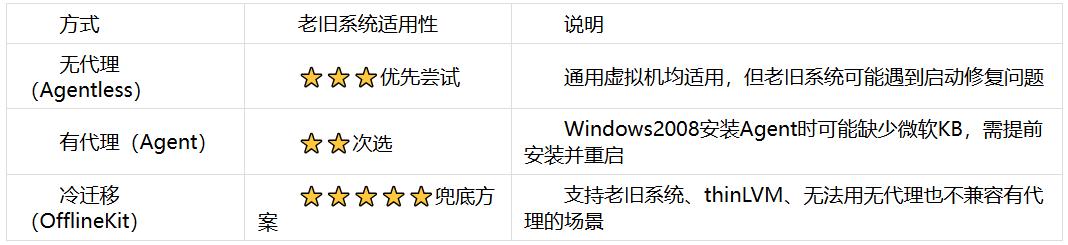

  三种迁移方式的适用优先级:

  OfflineKit冷迁移流程:

  1. 对源虚拟机挂载OfflineKit镜像文件,开机后配置IP进行数据复制

  2. 目标ZStack根据源虚拟机的CPU/内存/磁盘/网卡信息自动建立目标云主机

  3. 数据以块级别复制到目标平台

  4. 切换时将目标云主机恢复至源机状态,单机启动约5分钟

  冷迁移的优势:利用硬件性能传输数据、支持老旧系统、支持thinLVM、无需安装Agent。(冷迁移功能可用性以ZStack实际发布版本为准)

  冷迁移的限制:需要源虚拟机关机(或可以长时间停机的窗口),不适合停机窗口极短的场景。

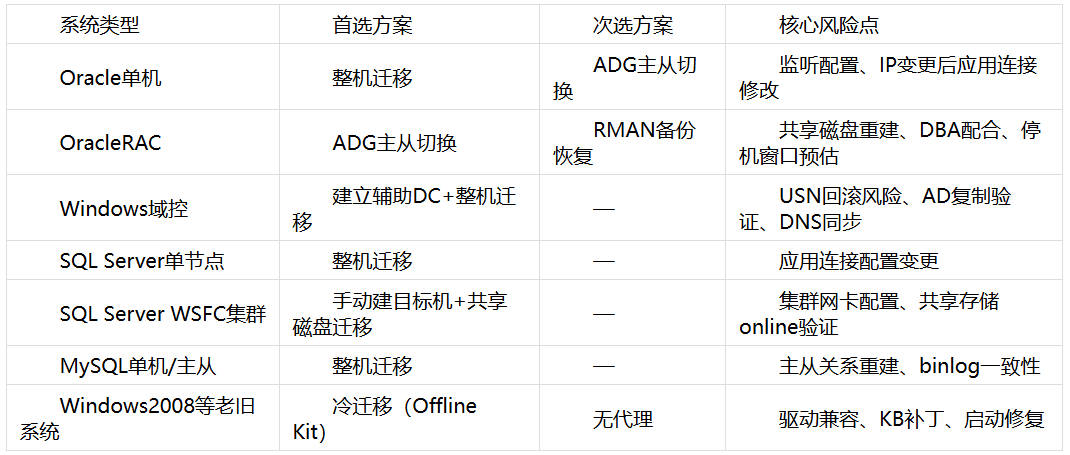

  七、迁移方式选择速查表

  八、迁移项目整体流程设计原则

  无论迁移哪类特殊系统,整体项目流程遵循一个核心原则:验证是保障业务连续性的关键环节。

  从迁移开始到结束的完整流程:

  开始迁移→全量复制→增量复制→目标端验证(验证失败则修复后重复)→增量复制→割接窗口→验证目标(验证失败则修复后重复)→切换成功→关闭源端

  割接失败回退策略:停止目标端访问→恢复源端网络路由→启动源端虚拟机→验证源端业务恢复。建议在割接前确认源端虚拟机保留且网络可达,回退路径务必在正式割接前演练过一次。

  关键实践:

  • 分批迁移:按核心程度、业务时间、依赖关系、数据量、停机窗口制定批次计划

  • 业务分类:将系统分为核心、普通、次要三类,核心系统排在*后一批

  • 利用ZMigrate的测试恢复功能:在不影响增量复制的情况下进行目标端验证,验证完成后无需重新全量同步

  • 割接前必须停止源端业务,然后手动发起*后一次增量追平数据,增量完成后再发起切换

  • 割接完成后建议重启目标机,确认重启无影响,并对目标主机磁盘拍快照留存

  总结

  VMware迁移的特殊系统难点各有解法——Oracle选整机还是ADG、域控要不要建辅助DC、SQL Server集群的共享磁盘怎么处理、老旧系统用冷迁移兜底。建议在正式迁移前,针对每类特殊系统做一次独立的POC验证,确认方案可行性和停机窗口预估,再纳入整体迁移计划。

  本文方案描述基于云轴科技ZStack的VMware to ZStack整体迁移方案资料。Oracle RAC/ADG/RMAN迁移方案需要客户方DBA配合实施,具体操作步骤以实际环境为准。Offline Kit冷迁移、SCSI共享磁盘迁移等功能的可用性以ZStack实际发布版本为准。停机窗口时间为参考值,受数据量、网络带宽和业务复杂度影响,建议以POC实测为准。

类型:广告
